Расчет бюджета ремонта кухни





Обустройство кухни, как правило, требует привлечения большего числа специалистов, нежели ремонт того же санузла или жилых комнат. Здесь вам придется иметь дело не только с плиточниками, плотниками и электриками, но и с инженерами-проектировщиками, сборщиками мебели, представителями фирм-производителей пластиковых окон, воздухоочистительной и бытовой техники и
Традиционно качество и цена ремонта зависят от квалификации и статуса строительных бригад. Если бригада работает под маркой авторитетной профильной компании, то можно не сомневаться в том, что все будет сделано на самом высоком уровне с учетом существующих норм и юридических правил. Обычно фирмы оказывают целый комплекс услуг. С
Незарегистрированная строительная бригада тоже способна показать неплохой результат. Здесь могут быть заняты отличные специалисты, которые раньше работали на ремонтную компанию, но по известным соображениям перешли "на вольные хлеба". Как правило, в бригаду входят рабочие, имеющие соответствующие рекомендации. Однако в этом случае заказчику самому приходится контролировать процесс ремонта и составлять смету расходов, хотя отдельные примеры показывают, что все здесь зависит от квалификации и организационных способностей прораба. Ориентировочные расценки на работы
Труд так называемых бригад из ближнего зарубежья и частных мастеров дешев
В
Если вы ограничены в средствах, то не следует затевать перепланировку. Достаточно просто тщательно измерить помещение кухни, нарисовать его план от руки и с этой схемой отправиться в любой торговый центр, где готовые гарнитуры выставлены в больших количествах. Преимущество такой модели в ее фиксированной стоимости. Но учтите, что готовый вариант, как правило, не предусматривает замены неподходящего модуля. Так что если, предположим, один из шкафов не «вписался» в отведенный ему угол, вам придется разыскивать адрес производителя и заказывать изделие нужного размера. Это существенно замедлит процесс ремонта, ибо фабрики с большой неохотой берутся «доделывать» необходимые модули и обычно не торопятся с их доставкой.
Разумеется, оптимальный вариант
Этапы ремонта
Чтобы вам было легче представить объем ремонтных работ, перечислим их этапы. Очередность действий условна
- Демонтажные работы (снос коробов в туалете и ванной комнате; снятие линолеума, щитового паркета, стяжки, штукатурки, плитки и
т. д.). - Прорубание проема на кухню в капитальной стене, демонтаж участка проема на лоджию, создание проемов для монтажа стеклоблоков.
- Штробление стен под электрический кабель.
- Прокладка электрокабеля.
- Возведение внутренних перегородок из кирпича.
- Монтаж труб горячего и холодного водоснабжения, канализации, отопления; установка счетчика расхода горячей и холодной воды, фильтров, «гребенки» на стояках в санузле.
- Установка окон (субподрядчик
- «КЛЮЧ ПЛАСТКОНСТРУКТОР»). - Устройство потолка.
- Установка наружного блока сплит-системы кондиционирования (субподрядчик
- «ЕВРОКЛИМАТ»). - Оштукатуривание потолка и стен.
- Устройство цементно-песчаной стяжки.
- Установка дверей.
- Шпаклевание и грунтование потолков и стен.
- Установка водонагревателя (бойлера).
- Устройство системы электрического подогрева пола.
- Укладка напольной плитки.
- Облицовка стен плиткой.
- Монтаж сантехприборов.
- Покраска (в три слоя) потолков и стен.
- Установка внутреннего блока сплит-системы кондиционирования в гостиной.
- Установка водяных радиаторов отопления.
- Монтаж розеток, выключателей, светильников.
- Укладка паркета и установка плинтусов (субподрядчик
- JUNCKERS ). - Монтаж кухонной мебели и оборудования (изготовление и сборка
- " Фабрика мебели 8 МАРТА »).
Заказ кухни
Кроме спецификации, продавец предоставляет покупателю рисунок модели кухни и план размещения секций, на котором также отмечаются рекомендованные места прокладки электрических и водопроводных коммуникаций. Этот план необходимо отдать строителям. За время изготовления кухни они должны закончить ремонт помещения и подготовить его для сборки мебели. Сроки ее доставки в разных компаниях варьируются от 2 недель до 3
При обустройстве кухни можно воспользоваться услугами архитектора, но к его помощи лучше прибегать только в случае глобальной перепланировки помещения. Обычно работа архитектора состоит из трех этапов. Сначала он знакомится с самим заданием, изучает особенности проектируемого интерьера, составляет техническое задание, производит необходимые обмеры, устанавливает план проведения строительных работ и предлагает схему расстановки мебели и сантехнического оборудования. Архитектор также занимается вопросами согласования перепланировки и определяет стилевое решение помещения. Этот этап работы оценивается в зависимости от объема (от $
Затем архитектор готовит эскиз интерьера и утверждает его у заказчика ($
| Виды работ | Ед. изм. | Стоимость работ, $ | ||
|---|---|---|---|---|
| Ремонтная фирма | Строительная бригада | Частный мастер | ||
| Демонтажные работы | ||||
| Демонтаж легких ненесущих перегородок (гипсолит, ГКЛ) | м2 | 5 | 2 | 0,5 |
| Демонтаж части внешней стены под окном балкона | м2 | 120 | 55 | 10 |
| Уменьшение вентиляционного короба с восстановлением работы вентиляции | шт. | 50 | 25 | 10 |
| Прорезание стандартного проема в железобетонной перегородке | шт. | 220 | 110 | 55 |
| Демонтаж окна | шт. | 20 | 10 | 5 |
| Демонтаж подоконника | шт. | 5 | 3 | 0,5 |
| Демонтаж двери | шт. | 4 | 2 | 0,4 |
| Демонтаж мойки | шт. | 5 | 3 | 0,5 |
| Снятие старой плитки со стен | м2 | 1,2 | 0,5 | |
| Снятие старой плитки с пола | м2 | 2,5 | 1,2 | 1 |
| Снятие старой стяжки | м2 | 4 | 2 | 1 |
| Снятие старой штукатурки | м2 | 4 | 2 | 1 |
| Демонтаж труб водоснабжения | пог. м | 1,2 | 0,5 | |
| Электромонтажные работы | ||||
| Демонтаж светильников | шт. | 1,2 | 0,5 | |
| Демонтаж розеток и выключателей | шт. | 1,2 | 0,5 | |
| Прокладка кабеля | пог. м | 2,5 | 1,5 | 1 |
| Штробление стен и прокладка кабеля в штробах | пог. м | 8 | 4 | 1,4 |
| Разводка проводов (открытая прокладка) | пог. м | 0,5 | ||
| Установка распределительного электрического щитка | шт. | 40 | 20 | 10 |
| Монтаж электроточки (розетка, выключатель) | шт. | 5 | 3 | 0,5 |
| Установка потолочных светильников | шт. | 7 | 4 | 2 |
| Сантехнические работы | ||||
| Штробление каналов под трубы | пог. м | 8 | 4 | 50 |
| Монтаж труб водоснабжения | пог. м | 12 | 6 | |
| Монтаж труб канализации | пог. м | 4 | 2 | |
| Устройство перемычки | шт. | 18 | 7 | |
| Установка фильтров | шт. | 6 | 3 | |
| Установка водонагревателя, с подводкой | шт. | 100 | 50 | 20-25 |
| Установка смесителя | шт. | 15 | 7 | 4 |
| Установка радиатора отопления | шт. | 80 | 40 | 20 |
| Общестроительные работы | ||||
| Возведение перегородок | м2 | От 12 | 6 | 3 |
| Устройство проема в стене | пог. м | 60 | ||
| Выравнивание потолка | м2 | 10 | 5 | 2,5 |
| Устройство гидроизоляции | м2 | 4 | 2 | 1 |
| Устройство защитной стяжки | м2 | 9 | 4 | 3 |
| Возведение подиума под «остров» | м2 | 30 | 15 | 10 |
| Малярно-штукатурные работы | ||||
| Грунтование и ошкуривание | м2 | 1 | ||
| Шпаклевание и армирование | м2 | 5 | 3 | 0,5 |
| Покраска стен и потолка | м2 | 4 | 2 | - |
| Устройство трехуровневых потолков из ГКЛ | м2 | 22 | 10 | 5 |
| Устройство реечных подвесных потолков | м2 | 11 | 6 | 3 |
| Обшивка стен ГКЛ | м2 | 6 | 3 | 1 |
| Устройство одноуровневого подвесного потолка из ГКЛ | м2 | 11 | 6 | 3 |
| Плиточные работы | ||||
| Облицовка стен и пола | м2 | 21 | 10 | 8-15 |
| Облицовка откосов и порогов | м2 | 14 | 7 | 5 |
| Выравнивание пола и стен | м2 | 10 | 5 | 3 |
| Укладка керамогранита | м2 | 14 | 7 | 8 |
| Столярные работы | ||||
| Установка дверного блока | шт. | 40 | 20 | 15-10 |
| Установка дверной фурнитуры | шт. | 12 | 6 | |
| Остекление двери | шт. | 10 | 5 | |
| Укладка паркетной доски | м2 | 5 | 3 | |
| Укладка ламината | м2 | 5 | 3 | |
| Устройство плинтусов | пог. м | 2 | ||
| Монтаж гофрированного рукава вентиляции | пог. м | 7 | 5 | |


Облицовка пола керамической плиткой обойдется в $
Первое правило обустройства кухни гласит: "Прежде всего определись с мебелью". В
Часто в процессе ремонта, вместо оштукатуривания, стены обшивают гипсокартоном
по металлическому профилю. Стоимость такого вида работ составляет
от $
Штробление каналов под электропроводку
в железобетонной стене обойдется
в $
Перед отделкой потолка необходимо удалить с него следы прежнего покрытия, устранить неровности и перепады высот
Модель минимальной стоимости
(вариант отделки кухни площадью 6,5

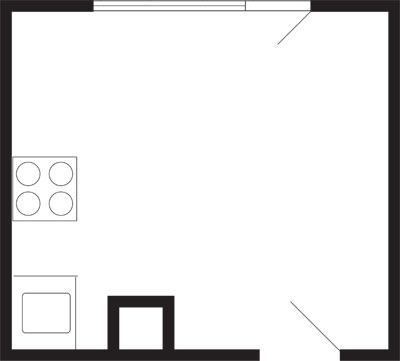

Небольшую кухню в типовом панельном доме планируется отремонтировать с минимальными затратами.
В



| Наименование | Кол-во | Модель, производитель | Цена (расценка), $ | Сумма, $ |
|---|---|---|---|---|
| Линолеум | 6,5 |
Novilon Formula, FORBO-NAIRN (Шотладия) | 7 | 45,5 |
| Декоративная краска для стен | 6,4 |
Antiko, BAU MAX (Германия) | 4,4 | 28,16 |
| Смеситель | 1 шт. | Mix SL, E.C.A. (Германия |
43 | 43 |
| Светильник | 1 шт. | 6 Colours |
44,5 | 44,5 |
| Мебельный гарнитур | 2 |
«Фактум» с дверцами «Эрлиг», IKEA (Швеция) | 490 | 490 |
| Холодильник | 1 шт. | «Стинол RF-305», «Завод холодильников СТИНОЛ» (Россия) | 367 | 367 |
| Газовая плита | 1 шт. | Gefest 1100-06 (Белоруссия) | 214 | 214 |
| Мойка с системой слива-перелива | 1 шт. | "Эмсен" (O 45 |
44,8 | 44,8 |
| Обеденный стол | 1 шт. | «Локка», IKEA (Швеция) | 100 | 100 |
| Табурет | 4 шт. | «Форби», IKEA (Швеция) | 8,3 | 33,2 |
| Демонтажные, электротехнические, общестроительные, отделочные работы, установка и подключение оборудования | 400 | |||
| ИТОГО: | 1810,16 | |||





Кухня в типовом доме площадью 6,5Модель средней стоимости
(вариант перепланировки и отделки кухни площадью 10
Как правило, увеличение площади кухни осуществляется за счет присоединения части коридора, поэтому в смету демонтажных и сантехнических работ следует включить снос перегородок и прокладку новых выводов под канализационные и водопроводные трубы. Основные расходы приходятся на покупку кухонной мебели и техники. Гарнитур собирается в России из комплектующих итальянского производства. В



| Наименование | Кол-во | Модель, производитель | Цена (расценка), $ | Сумма, $ |
|---|---|---|---|---|
| Напольная керамическая плитка | 10 |
Jazz, |
15,75 | 157,5 |
| Краска для стен | 7,55 |
"Луя" (оттенок S309), |
9,13 | 69 |
| Смеситель | 1 шт. | Allegra Elegance, |
112,8 | 112,8 |
| Мойка | 1 шт. | Empire R 15, REGINOX (Голландия) | 245 | 245 |
| Светильник (фотоаппарат) | 1 шт. | 153 | 153 | |
| Мебельный гарнитур | 3,1 пог. м | Futura, EDEL (Россия) | 350 | 1240 |
| Встраиваемая вытяжка | 1 шт. | TF-5260 inox, CATA (Италия) | 140 | 140 |
| Холодильник | 1 шт. | 830 | 830 | |
| Варочная панель | 1 шт. | PKN 645-E, |
258 | 258 |
| Духовой шкаф | 1 шт. | HBN3060, |
500 | 500 |
| Обеденный стол | 1 шт. | |||
| Демонтажные, электротехнические, общестроительные, отделочные работы, установка и подключение оборудования | 700 | |||
| ИТОГО: | 6868 | |||






Модель максимальной стоимости
(вариант перепланировки и отделки кухни площадью 20
В данном случае перепланировка носит капитальный характер. Таким образом, к основным строительным работам прибавятся дополнительные: демонтаж чернового пола, снос перегородок, снятие старой стяжки, электромонтажные работы и



| Наименование | Кол-во | Модель, производитель | Цена (расценка), $ | Сумма, $ |
|---|---|---|---|---|
| Ламинат | 20 |
Alloc Domestic, ALLOC (Норвегия) | 27 | 540 |
| Смеситель | 1 шт. | Oxigene, |
550 | 550 |
| Светильник | 1 шт. | 400 | 400 | |
| Мебельный гарнитур | 5 пог. м | City, |
1500 | 7500 |
| Мойка с двумя чашами | 1 шт. | CSX 654, FRANKE (Германия) | 515 | 515 |
| Холодильник | 1 шт. | KF 8997 SEed, MIELE (Германия) | 3200 | 3200 |
| Варочная панель | 1 шт. | Модульная система "Домино", |
1000 | 1000 |
| Духовой шкаф | 1 шт. | B 8920 M, |
1580 | 1580 |
| Вытяжка | 1 шт. | TURBOAIR (Италия) | 630 | 630 |
| Посудомоечная машина | 1 шт. | G 396-3 Sche Plus, MIELE (Германия) | 2350 | 2350 |
| Обеденная группа | Комплект (стол и 4 стула) | 1450 | 1450 | |
| Согласование перепланировки | 1500 | |||
| Дизайн-проект | 1000 | |||
| Демонтажные, электротехнические, общестроительные, отделочные работы, установка и подключение оборудования | 2000 | |||
| ИТОГО: | 25 |
|||
